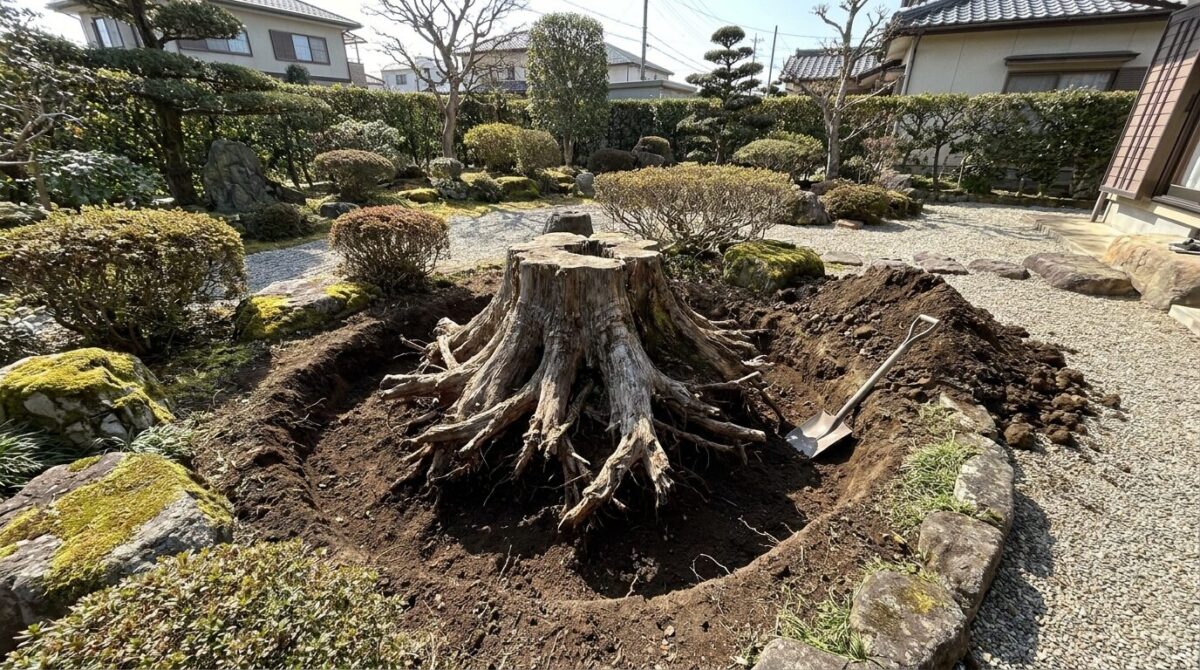

庭に残った切り株、「そのままで大丈夫?」「抜くのにいくらかかる?」と気になっていませんか。
✓ 抜く(抜根)=根ごと撤去で確実
✓ 枯らす=安いが数ヶ月〜1年
✓ 隠す=手軽だが根は残る
この記事では抜根費用の相場から自分で枯らす方法・業者に頼むべき条件まで解説します。
まず結論:切り株は「いつまでに更地にしたいか」で選ぶ
- 対処は3つ。抜く=根ごと撤去して確実/枯らす=安いが数ヶ月〜1年かかる/隠す=手軽だが根は地中に残る。
- 費用は幹回りで大きく変わり、細い切り株は数千円〜、太い木や重機が要ると数万円〜が相場の目安です。
- すぐに更地にしたい・土地を売買/活用する予定があるなら「抜く(抜根)」が結局いちばん早い。時間に余裕があり費用を抑えたいなら「枯らしてから抜く」も選択肢になります。
▼ 30秒で分かる、抜根を検討すべきサイン
次のうち1つでも当てはまれば、「枯らす・隠す」より「抜く」を軸に考えるのが近道です。
- 数ヶ月〜1年、待つ余裕がない(急ぎ更地にしたい)
- 切り株が複数ある、または太い(幹回り50cm以上)
- シロアリ・ひこばえ・ハチの巣が気になっている
抜根とは?伐採との違い
抜根(ばっこん)とは、地中に残った木の根や切り株を丸ごと掘り起こして撤去する作業のことです。「伐根(ばっこん)」とほぼ同じ意味で使われます。よく混同される伐採(ばっさい)との違いは、どこまで取り除くかにあります。
| 作業 | 取り除く範囲 | 地中の根・切り株 | こんなときに |
|---|---|---|---|
| 伐採 | 地上に出ている幹・枝を切り倒す | 残る(切り株が地面に残る) | 木を低く/無くしたい。跡地はまだ使わない |
| 抜根 | 伐採後、地中の根・切り株を掘り起こす | 取り除く(更地になる) | 畑・駐車場・花壇にしたい。建て替え・売却前 |
つまり、木を切っただけ(伐採)では切り株が残ります。その跡地を平らに使いたい・売りたいなら、続けて抜根が必要になる、という関係です。庭木を切る作業そのものについては庭木の伐採の費用と方法(▶伐採の記事)で詳しく解説しています。

切り株を放置するとどうなる?3つのリスク
「切り株をこのまま放っておいて大丈夫でしょうか」と気にされてご相談をいただくことは、少なくありません。「隠す」や「枯らす途中で放置」を選んだ場合でも、根が地中に残っている間は次のようなリスクが残ります。放置期間が長いほど起こりやすくなります。
- シロアリの温床になる:切り株はシロアリのエサ場・中継拠点になりやすく、そこから家の床下や柱へ被害が広がることがあります。シロアリ防除業者(アサンテ)の公表情報では、ヤマトシロアリは巣から半径10m程度、イエシロアリは100m程度まで移動するとされ、家から少し離れた切り株でも油断はできません。特に日陰で風通しが悪く、じめじめした場所は要注意です。
- ひこばえ(新芽)が繰り返し出る:木の種類によっては、切り株から新しい芽が何度も生えてきます。切っても切っても出てくるため、手入れの手間が終わりません。
- ハチが巣を作ることがある:腐って空洞になった切り株や根元の隙間は、スズメバチなどが巣を作りやすい場所です。夏場は特に注意が必要です。
※シロアリ・ハチの被害は環境により発生しない場合もあります。上記は一般的に指摘されているリスクの整理です。
切り株の3つの対処法|抜く・枯らす・隠すの使い分け
切り株の対処は、大きく次の3つに分かれます。「どこまで根を取り除くか」「いつまでに終わらせたいか」「費用と手間のどちらを優先するか」で選び方が変わります。実際に「抜くべきか、枯らすだけでいいのか」と迷ってご相談いただくこともよくあります。
| 方法 | 根の除去 | かかる時間 | 費用・手間 | 向いている人 |
|---|---|---|---|---|
| 抜く(抜根) | ◎ 根ごと撤去 | 短い(作業は即日〜) | 費用は高め。太い木は重機も | すぐ更地にしたい・跡地を使う・売買予定 |
| 枯らす | △ 枯らしてから撤去 | 長い(数ヶ月〜1年以上) | 薬剤代のみで安い。待つ手間 | 急がない・費用を抑えたい・自分でやりたい |
| 隠す | × 根は地中に残る | すぐ | もっとも手軽・安い | 見た目だけ整えたい・当面さわらない |
ポイントは「隠す」だけは根が残る=先ほどの放置リスクが続くことです。逆に、すぐに平らな土地が必要なら「抜く」が最短。時間に余裕があるなら「まず枯らして、やわらかくなってから抜く」という合わせ技も、掘り起こす負担を減らせる現実的な方法です。
なお、あえて切り株を残して活かすという選択肢もあります。地際で平らに切り、プランターの台やガーデンオブジェ、腰かけ代わりとして庭のアクセントに使う方法です(この場合も根は地中に残るため、シロアリ・ひこばえのリスクは受け入れる前提になります)。
抜根費用の相場|幹の太さ・重機・処分費で決まる

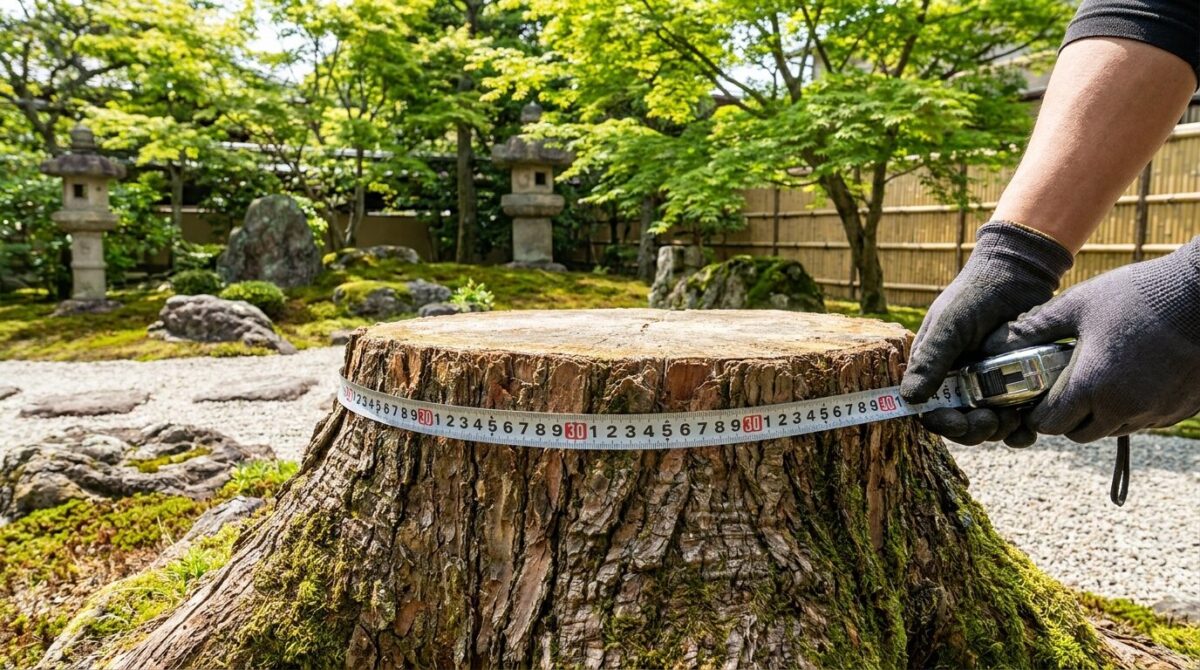

切り株1本にいくらかかるのか見当がつかない、というお問い合わせをいただくこともあります。抜根の費用は、①切り株の太さ(幹回り)と根の広がり ②重機を使うか ③掘り出した根の処分費の3つで大きく変わります。まず、造園・伐採業者が公開している幹回り別のおおよその相場は次のとおりです。
| 幹回り(地際の太さ) | 抜根費用の相場 | 重機の要否目安 |
|---|---|---|
| 30cm以下(細い切り株) | 5,000〜10,000円 | 手作業で抜けることが多い |
| 31〜50cm | 15,000〜25,000円 | 根の張り方しだい(手作業〜小型重機) |
| 51〜80cm | 25,000〜35,000円 | 小型重機を使うことが多い |
| 81cm以上(大径木) | 35,000〜50,000円 | 重機がほぼ必要・搬入路の確認も |
| 当社の抜根・切り株撤去 | 幹の太さ・根の張り方・作業環境により変わるため無料の現地見積もりで確定(写真を送ってのご相談も可能です) | |
※上記の相場・重機の要否目安は、いずれも造園・伐採業者が公開している一般的な目安をもとに整理したものです。木の種類・根の張り方・作業環境によって変わります。当社の料金は現地・写真での確認後に個別にご提示します。
これに加えて、状況により次の費用が上乗せされます。
- 重機の使用料:根が深く手作業で抜けない場合、ユンボ(小型重機)などを使います。目安は1日あたり8,000円〜。より大型の機械が必要な現場ではさらに高くなります。重機が入れる搬入路があるかでも費用と可否が変わります。
- 掘り出した根・切り株の処分費:太さに応じて数千円〜が別途かかるのが一般的です。
作業時間は幹の太さ・根の張り方・重機の有無で大きく変わります。細い切り株なら手作業で数十分〜、太い切り株で重機を使う場合は半日ほどかかることもあります。

自分で切り株を枯らす方法と、その限界
費用を抑えたい・急がない場合は、除草剤で切り株を枯らしてから撤去する方法があります。根まで枯らせるグリホサート系の除草剤を使うのが一般的です。手順は次のとおりです。
- 切り株の断面にドリルで下穴を数か所あける。中心部は成長が止まっていて効きにくいため、成長している外側(表皮寄り)にあけるのがコツです。
- スポイトで穴に除草剤の原液を注入する。うすめず原液を使うのが基本です(製品表示に従ってください)。
- 穴をテープでふさぎ、切り株全体をビニールで覆う。雨で薬剤が流れるのを防ぎます。
- そのまま数ヶ月置き、やわらかく腐ってきたら掘り起こす・崩して撤去する。
枯らす方法の限界(ここが上手くいかない)
- とにかく時間がかかる:除草剤メーカーの製品情報や専門業者の情報によると、やわらかくなり始めるまで8〜10週間、完全に処理できるまで木の状態によっては数ヶ月〜1年以上かかります。すぐ更地にしたい場合には向きません。
- 失敗しやすいポイントがある:下穴が浅い/中心にだけ薬剤を入れた/散布の前後に雨が降った、といったケースでは枯れずに終わることがあります。実際に「ドリルで穴をあけて注入したが枯れなかった」という失敗例も報告されています。
- 枯れても“抜く手間”は残る:枯らすのはあくまで下ごしらえで、最終的に掘り起こす作業は必要です。大きな切り株ほどこの掘り出しが重労働になります。
※除草剤の希釈・使用場所・注意事項は製品によって異なります。使用前に必ずラベル表示を確認してください。周囲に残したい植物がある場合は薬害にも注意が必要です。
抜根はいつ頼むべき?
抜根そのものに強い季節性はありませんが、動きやすいタイミングはあります。土地の売却・建て替え・駐車場化の予定がある場合は、契約や着工のスケジュールから逆算して早めに動くと安心です。また、落葉・積雪の前に片付けたいという時期のご相談も多くいただきます。「枯らしてから抜く」を選ぶ場合は数ヶ月単位の時間がかかるため、急ぎの予定があるなら早い段階で「抜く」か「枯らす」かを決めておくと、スケジュールが立てやすくなります。
よくある質問(FAQ)
- 抜根の費用はいくらくらいですか?
- 幹回りによって変わり、細い切り株(30cm以下)で5,000〜10,000円、太い木(81cm以上)で35,000〜50,000円が一般的な相場の目安です。これに重機の使用料や根の処分費が別途かかる場合があります。正確な金額は現地や写真での確認後にご案内します。
- 抜根と伐採はどう違いますか?
- 伐採は地上の幹・枝を切り倒す作業で、切り株や根は地中に残ります。抜根はその根・切り株を掘り起こして撤去する作業です。跡地を平らに使いたい・売りたい場合は抜根まで必要になります。
- 切り株を自分で枯らすことはできますか?
- できます。ドリルで切り株に穴をあけ、グリホサート系の除草剤を原液で注入し、テープとビニールで覆って数ヶ月置く方法が一般的です。ただし枯れるまで数ヶ月〜1年以上かかり、枯れた後も掘り出す手間は残ります。
- 切り株が枯れるまでどのくらいかかりますか?
- 木の状態によりますが、やわらかくなり始めるまで8〜10週間ほど、完全に処理できるまで数ヶ月〜1年以上かかることもあります。すぐ更地にしたい場合は抜根が向いています。
- 切り株を放置するとどうなりますか?
- シロアリのエサ場や中継拠点になり家に被害が及ぶことがあるほか、ひこばえ(新芽)が繰り返し生えたり、腐った切り株にハチが巣を作ったりすることがあります。特に日陰でじめじめした場所は注意が必要です。
- 切り株を抜かずに隠す方法はありますか?
- 地際で切って土や砂利をかぶせる、プランターやカバーで目立たなくする方法があります。手軽ですが根は地中に残るため、シロアリやひこばえのリスクは残ります。
- 切り株からまた芽が出てきます。どうすればいいですか?
- ひこばえは切っても繰り返し出ることが多く、根本的に止めるには除草剤で枯らすか、抜根して根ごと取り除く必要があります。切るだけの対処では終わりにくい傾向です。
- 抜根に重機は必ず必要ですか?
- 細い切り株や根が浅い場合は手作業で抜けることもあります。太い木や根が深く広がっている場合は重機を使うことが多く、その分費用も上がります。搬入路の有無でも変わります。
- 庭に子どもやペットがいても抜根はできますか?
- 作業日は安全のため作業範囲に近づかないようご案内します。DIYで除草剤を使う場合は、薬剤が乾くまで子どもやペットを近づけないなど、製品ラベルの注意事項に従ってください。
- 庭木を切ったあとの切り株もまとめて頼めますか?
- はい。木を切る(伐採)と切り株の撤去(抜根)、刈った枝葉の処分まで、まとめてご相談いただけます。庭全体を片付けたい場合もお気軽にどうぞ。
業者に抜根を頼んだほうがよい条件
次のようなケースは、DIYよりも業者に任せたほうが安全・確実です。無理に自分で抜こうとすると、腰を痛めたり、隣家の塀や地中の配管を傷つけたりする恐れがあります。
当社へのご相談でも、「自分でスコップを使って掘ろうとしたが、根が思ったより深くて途中で断念した」というお声をいただくことがあります。無理をする前に、一度状況をお聞かせください。
- 幹回りが太い・根が深い大径木(手作業では抜けない)
- 重機が必要、または重機の搬入路の判断が難しい
- すぐに更地にしたい(建て替え・駐車場化・売却・相続前など)
- 切り株の数が多い/庭全体をまとめて片付けたい
- 家の基礎・ブロック塀・配管の近くにある(周囲を傷つけるリスク)
✅ 30秒セルフチェック:抜根はプロに頼むべき?
当てはまる項目があるか確認してください。
- 幹回りが太い、または根が広く張っていそう
- 重機が要りそう/搬入路があるか分からない
- 期限がある(売却・建て替え・相続前などですぐ更地にしたい)
- 切り株が複数ある、庭全体を片付けたい
- 家の基礎・塀・配管の近くにある
▶ 1つでも当てはまる → 業者への相談がおすすめ(安全・確実で、跡地をすぐ使えます)
▶ 1つも当てはまらない → DIYで枯らす方法も検討可能(時間に余裕がある小さな切り株向き)
まとめ:切り株は「時間」と「跡地の使い道」で選ぶ
- 対処は抜く・枯らす・隠すの3つ。すぐ更地にしたいなら抜く(抜根)、急がず費用優先なら枯らす、見た目だけなら隠す(ただし根は残る)。
- 抜根費用は幹回りで変わり、細い切り株は数千円〜、太い木や重機が要ると数万円〜。重機・処分費が別途かかることもあります。
- 放置すると根が残り、シロアリ・ひこばえ・ハチのリスクに。太い・数が多い・急ぐ場合は無理せず業者へ。
「切り株が抜けるかどうか分からない」という段階でのご相談も珍しくありません。迷っている状態のままで構いませんので、状況に合わせた進め方をご案内します。
🌱 切り株の抜根・庭の片付け、まとめてご相談ください
切り株1本の撤去から庭全体の片付けまで承ります。写真を送っていただくと状況確認やご案内がスムーズですが、なくても大丈夫です。立会い不要・ご相談やお見積りは無料ですので、まずはお気軽にご相談ください。
